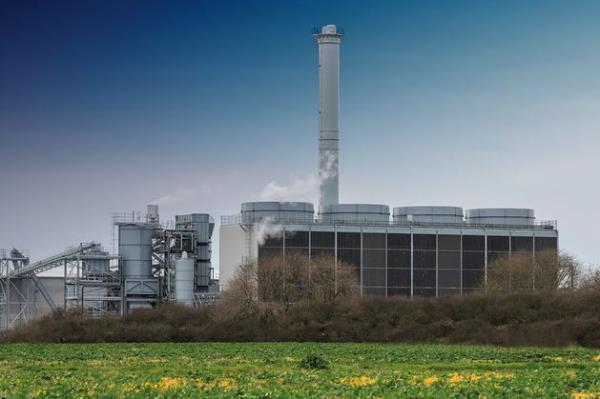

修复Tansterne生物质能工厂的资金已经耗尽,太阳能21希望以1亿英镑的价格出售

   日期:2024-08-06     来源:本站    作者:admin    浏览:67





  Solar 21已经放弃了修复和出售其关键资产的计划,该公司此前曾希望以至少1.15亿欧元的价格出售一座生物质发电厂。

  总部位于都柏林的可再生能源公司Rathcoole的新管理层决定放弃出售其Tansterne生物质能工厂的计划,这对数千名爱尔兰投资者对Solar 21的希望是一个重大打击。

  管理层还表示,它已经开始新一轮融资,它将需要筹集多达1900万英镑(2230万欧元)来挽救该工厂的部分价值,并偿还太阳能21联合创始人安德鲁·布拉德利(Andrew Bradley)拥有的一家公司提供的700多万英镑贷款。

  在重新调试并成功运行6个月后出售Tansterne工厂是该计划的核心内容。根据去年11月高等法院批准的安排方案,如果不能将工厂出售,该公司可能会留下至少7000万英镑的缺口。

  当时,Solar 21告诉高等法院,一旦重新投入使用并全面运行6个月,Tansterne工厂的估计价值为9650万英镑。该公司声称,当时收到了一家未透露姓名的公司以1.169亿英镑收购Tansterne的非约束性报价。

  但监督Solar 21重组的伦敦转型专家Alvarez & Marsal的新报告称,管理层现在认为,“不太可能有足够的资金”用于重新调试计划,使其能够作为一个全面运营和工作的工厂出售。

  报告称,在重新调试过程中遇到的技术问题导致了延迟和额外的成本,直到2月份暂停,“在管理层评估其战略选择的同时保留现金”。

  该公司表示,拥有该电站的Solar 21集团公司GB-Bio的管理层曾表示,尽管现场维护团队已经在重新调试计划的某些方面取得了进展,但在此期间“由于调试团队不在现场”,没有取得实质性进展。

  报告称,到目前为止,重新调试的总花费为1160万英镑。管理层估计,完成、运营和出售该资产将需要高达1350万英镑的额外资金。在高等法院批准的计划中,重新启用的最初估计是700万英镑。

  管理层现在打算“并行”寻求另外两种选择,而不是计划将该工厂作为功能齐全的工厂进行修复和出售。该报告称,该公司已启动外部融资程序,以便“在完成重新调试后、但在开始运营之前出售该工厂”。

  但管理层也要求安永以目前的状态开始对该资产进行营销,“以防在当前流动性耗尽之前无法获得新的资金”。

  出售过程预计将于8月底完成。

  报告称:“GB Bio是否能够筹集到足够的资金重新启动试运行还存在不确定性。”

  “考虑到目前的现金流预测,如果筹资过程不成功,不太可能有足够的时间执行筹资程序,然后再进行出售程序。”

  最新的更新报告——自任命外部专家试图为投资者挽救资金以来,第三份也是最悲观的报告——称,坦斯特恩核电站的重新调试活动“由于重启工作的资金不足而暂停”。

  “我们知道工厂和机器在这段时间内得到了保护,遗址也得到了维护,”它说。

  管理层已经完成了对完成、运营和出售工厂所需资金的估计,分析发现,除了已经在重新调试上花费的1160万英镑之外,还需要1070万至1350万英镑。

  “在这种情况下,管理层不打算在重新投产后筹集足够的资金来运营核电站,”最新报告称。

  该报告称,管理层估计有足够的现金维持暂停状态至2024年8月31日,新的筹款程序正在寻求额外的1900万英镑第三方资金来完成重新启用。

  其中,760万英镑需要偿还Greenzone Consulting公司的现有贷款。Greenzone Consulting公司的老板安德鲁·布拉德利(Andrew Bradley)是前Solar 21首席执行官迈克尔·布拉德利(Michael Bradley)的兄弟。

  总部位于都柏林的可再生能源公司Rathcoole的新管理层决定放弃出售其Tansterne生物质能工厂的计划,这对数千名爱尔兰投资者对Solar 21的希望是一个重大打击。

  管理层还表示,它已经开始新一轮融资,它将需要筹集多达1900万英镑(2230万欧元)来挽救该工厂的部分价值,并偿还太阳能21联合创始人安德鲁·布拉德利(Andrew Bradley)拥有的一家公司提供的700多万英镑贷款。

  在重新调试并成功运行6个月后出售Tansterne工厂是该计划的核心内容。根据去年11月高等法院批准的安排方案,如果不能将工厂出售,该公司可能会留下至少7000万英镑的缺口。

  当时,Solar 21告诉高等法院,一旦重新投入使用并全面运行6个月,Tansterne工厂的估计价值为9650万英镑。该公司声称,当时收到了一家未透露姓名的公司以1.169亿英镑收购Tansterne的非约束性报价。

  但监督Solar 21重组的伦敦转型专家Alvarez & Marsal的新报告称,管理层现在认为,“不太可能有足够的资金”用于重新调试计划,使其能够作为一个全面运营和工作的工厂出售。

  ,

  报告称,在重新调试过程中遇到的技术问题导致了延迟和额外的成本,直到2月份暂停,“在管理层评估其战略选择的同时保留现金”。

  该公司表示,拥有该电站的Solar 21集团公司GB-Bio的管理层曾表示,尽管现场维护团队已经在重新调试计划的某些方面取得了进展,但在此期间“由于调试团队不在现场”,没有取得实质性进展。

  报告称,到目前为止,重新调试的总花费为1160万英镑。管理层估计,完成、运营和出售该资产将需要高达1350万英镑的额外资金。在高等法院批准的计划中,重新启用的最初估计是700万英镑。

  管理层现在打算“并行”寻求另外两种选择,而不是计划将该工厂作为功能齐全的工厂进行修复和出售。该报告称,该公司已启动外部融资程序,以便“在完成重新调试后、但在开始运营之前出售该工厂”。

  但管理层也要求安永以目前的状态开始对该资产进行营销,“以防在当前流动性耗尽之前无法获得新的资金”。

  。

  出售过程预计将于8月底完成。

  报告称:“GB Bio是否能够筹集到足够的资金重新启动试运行还存在不确定性。”

  “考虑到目前的现金流预测,如果筹资过程不成功,不太可能有足够的时间执行筹资程序,然后再进行出售程序。”

  最新的更新报告——自任命外部专家试图为投资者挽救资金以来,第三份也是最悲观的报告——称,坦斯特恩核电站的重新调试活动“由于重启工作的资金不足而暂停”。

  “我们知道工厂和机器在这段时间内得到了保护,遗址也得到了维护,”它说。

  管理层已经完成了对完成、运营和出售工厂所需资金的估计,分析发现,除了已经在重新调试上花费的1160万英镑之外,还需要1070万至1350万英镑。

  “在这种情况下,管理层不打算在重新投产后筹集足够的资金来运营核电站,”最新报告称。

  {"quote":{"text":"一个新的筹款程序正在寻求增加

  需要1900万英镑的第三方资金来完成重新调试。

  该报告称,管理层估计有足够的现金维持暂停状态至2024年8月31日,新的筹款程序正在寻求额外的1900万英镑第三方资金来完成重新启用。

  其中,760万英镑需要偿还Greenzone Consulting公司的现有贷款。Greenzone Consulting公司的老板安德鲁·布拉德利(Andrew Bradley)是前Solar 21首席执行官迈克尔·布拉德利(Michael Bradley)的兄弟。
